管道修复UV紫外光固化详细工序
来源: 发布日期 2021-11-05 10:16 浏览:
管道修复前需要进行清淤封堵工作:
1、【抽水工作】,通过使用堵水气囊、砖墙封堵、沙包等工具对管道进行分段封堵,进行抽水或降低水位;
2、【清洗管道】,利用高压清洗机将管道内附着的淤泥进行进行冲洗,使管道内部干净清洁;
3、【淤积清理】,通过吸污车或人工下井方式,对管道内的淤泥进行清理;
4、【恢复场地清洁】,在淤泥清理结束后,需拆掉砖墙封堵措施,完成淤泥运输工作后,恢复场地清洁;

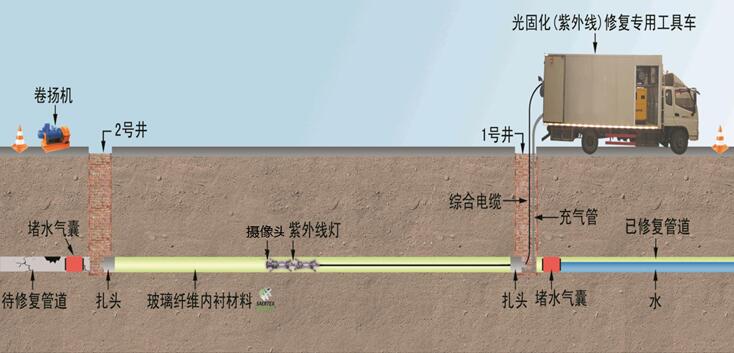

内衬管拉入准备事项(管道内无水情况下进行):
1、【配置滑轮组】在玻璃纤维内衬管拉入前,需要在井口或管道口设置定滑轮,可采用丝杠定位及固定,内衬管的拉入过程,与其他物体接触处应衬垫保护垫;
2、【内衬管与卷扬机连接规范】应符合以下规定
卷扬机应安放在内衬管下料口的对面井,并上电测试卷扬机正常使用;
卷扬机钢丝绳前端与材料连接部分需使用万向挂钩,确保卷扬机在牵引过程中,内衬管可以平整的进入管道内;
通过底膜钢丝拉绳,牵引钢丝拉绳通过管道,与内衬管连接。
3、【内衬管下料前准备】将内衬管端口两侧分别朝内部对折1/3,再进行纵向对折,zui后在对折线底部放置卷扬机连接的吊装带,对折处用两根绑带扎紧,外部用底膜缠绕进行保护。
扎头绑扎注意事项:
1、内衬管两端需要外套扎头布,保护内衬管外部裸露部分在充气时,不会发生过度膨胀现象;
2、扎头绑定注意事项,有进风口的扎头安装在结束井,无进风口的扎头安装在开始井;
3、扎头安装前应注意,在外缠绕好保鲜膜,避免在充气过程中,里面的uv树脂流到扎头上,影响使用;
4、将扎头插入内衬管,将绑带打紧,并保持拉手部分错开;
5、开始井口处,扎头安装需注意,从扎头中间穿过一根耐高温细绳,与预置绳连接;
6、结束井口处,安装预置绳应从扎头中间引出,并系于扎头外面的把手上;
7、扎头安装完成后,需要在内衬管上开设2-3个均匀分布的纵向气孔,气孔长度约3-5cm,深度开到玻纤层为止;
8、气孔开设完成后,整平扎头布,确保扎头布的内端插入旧管道的深度至少为20-25cm;
9、在结束井口的扎头处连接充气管和回流测压管;
内衬管进行充气阶段:
1、在进行充气前,应确保管道内没有工作人员;
2、充气过程应按0.02-0.03Bar/min的速度缓慢充气,当压力达到0.2-0.3bar时,持续保压20-40min,保证软管充分涨开;
3、在保压阶段应将软管中的预置绳拉出,置换为耐高温的细绳,用于拉灯架;
4、在保压阶段应完成灯架的功能测试及灯架高度的调节,并套上对应管径的内膜。

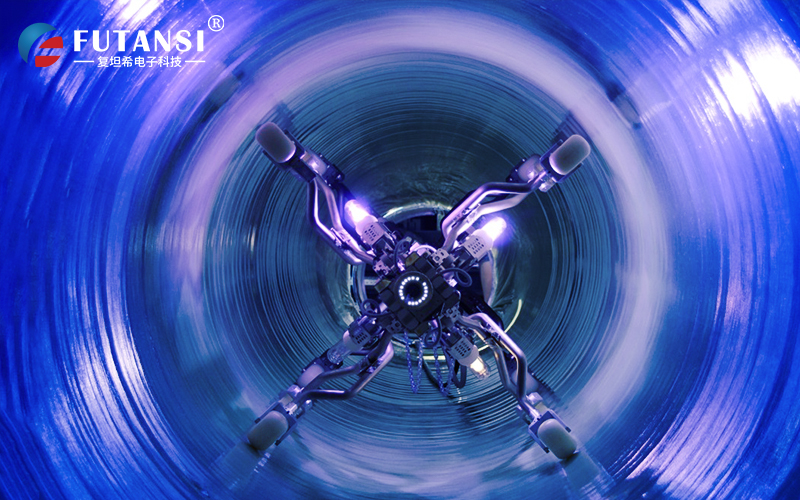

紫外光固化灯对管道内部进行固化
1、设置好修复参数、修复管径大小、修复材料壁厚、紫外光固化灯灯链数量;
2、进行紫外光固化,从井口处开始原地固化,固化时间需参考修复参数表;
3、井口处原地固化完成后,控制收线开关,进行匀速收线,固化速度参考修复参数表;
4、实时监测紫外光固化修复过程中,管道内的温度大小,通常温度控制在80-130℃,如果温度低于80℃,应适当放缓收线速度;
5、紫外光固化修复过程中,观察led显示屏上,紫外光固化灯的行走里程,注意电缆标记,当固化灯达到终点时,需要及时关闭电缆收线开关,使紫外光固化灯进行原地固化,固化完成后,关闭紫外线固化灯;
6、紫外固化灯关闭后,调整风量降低管道内部压力降至大气压后,关闭风机,然后冷却20-40min直至软管充分固化冷却。
